厄瓜多爾當?shù)貢r(shí)間2011年6月13日22時46分38秒,伴隨著P25-11D箱梁預制施工的順利完成。至此,歷時22個月,經歷重重困難和阻礙,全橋598片箱梁預制施工畫上了圓滿的句號。
項目預制場承擔著為安裝工區戰斗提供彈藥的重任。只有預制場快速、優質的預制好梁,并及時出梁,安裝工區才能保證箱梁安裝的進度,才能最終確保合同工期,因此預制場工作一直是項目的重中之重。2010年12月31日,經理部在年度工作總結大會上,提出了2011年工作指導方針“三個一”,其中之一就是“優質高效完成預制”,項目工作一直牢牢抓住了這根主線。如何才能優質高效的完成全橋598片箱梁預制任務?如何保證預應力管道線性?如何確保從鋼筋籠加工、鋼筋籠入模、箱梁匹配、模板安裝、砼澆筑、養護、箱梁修正、錨盒安裝、外運等工作環節銜接緊湊?如何實現與材料、機械設備、實驗、人力等部門的密切配合……一個個問題擺在大家面前,全體員工為此廢寢忘食,取得了一個又一個突破。
全橋三分之二的箱梁預制任務在雨季完成施工,而且砼澆筑的時間大都集中在下午6點到第二天凌晨3點之間,厄瓜多爾雨季降雨基本上都是晚上,每天都下,而且雨量大,來勢兇猛,給施工造成了巨大困難。由于海邊水汽的侵蝕,鋼筋除銹成了常態工作。砼澆筑也只能在雨棚下進行,以確保雨水不進入模板,現澆梁邊匹配梁上還必須安排人員掃水。P30-7#塊預制時,由于降雨過猛,導致雨水濺入,現場人員馬上用海綿吸水,僅僅二分之一毫升的水,監理馬上認為該片箱梁有質量問題,驗收不通過,項目通過采取鉆心取樣,實驗數據分析等措施處理,耗時一個月被監理批復為合格產品,避免了損失。
“鐵軍英雄敢吃硬,狹路相逢勇者勝?!泵鎸?duì)著各種各樣的困難,預制場員工沒有一個被困難嚇倒。他們堅決貫徹落實項目提出的“為榮譽而戰”的口號,及時改善預制場管理中存在的問題,實行了工廠化的生產模式,始終堅持以質量為核心,實施全面的質量控制和質量管理,抓住重點,組織力量攻堅,在關鍵部位安排技術過硬、責任心強、經驗豐富的管理人員把關;始終堅持從源頭抓起,高度重視工序優化,大膽創新,例如采用鉆孔機進行預應力管道線性修正、金屬波紋管與塑料波紋管組合使用解決漏水問題、采用鋼管進行波紋管定位等;始終堅持定期召開分析總結會,及時調整短期的預制計劃,攻克技術瓶頸,解決工料機方面存在的問題,并將在會上商定的解決措施的書面材料下發到員工手中,讓預制場的每位員工不走彎路,少犯錯誤。除此之外,預制場還制作并下發了與各工區、各部門月、周協作計劃表;始終確保一切按計劃進行,日計劃的變更修正必須得到凌總的親自審批;始終發揚“螞蟻啃骨頭”的精神,不等不靠,強攻硬上,在艱難拼搏中力促箱梁預制施工穩步向前推進。
為保證生產經理部與砼供應商HOLCIM公司修改了合同,就節假日、周末的生產簽訂了對賠協議,建立互賠機制,一舉解決了砼不能連續供應的問題,同時鄭重向監理要求,增派監理人員,確保我們?nèi)找故┕さ男枰⒌玫搅藰I(yè)主的全力支持。
箱梁預制工作的完成,首先為全橋貫通提供了保障,同時也為降低人力成本提供了機會,根據經理部計劃安排,本月僅預制場6月份就累計裁員近170人,第一批中方退場回國人員已確定。目前箱梁安裝僅剩80片,預計7月20日前可完成全部安裝,全橋通車目標勝利在望?。ǘ蚬隙酄栱?xiàng)目文/圖)

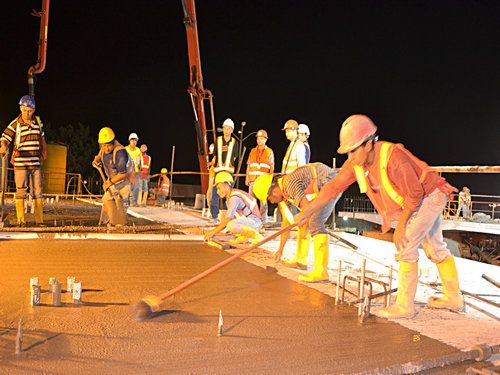

刮平-收漿-拉毛施工
合影慶祝預制工作取得最后勝利
